黔电入湘-最美的电流符号

文章来源:时间:2023-03-05

锦屏县青山界农业光伏电站500kV升压站于2022年09月07日正式破土动工,项目由国家电投五凌贵新公司投资新建;湖南国网湖南经研电力设计院与华中建设开发集团有限公司采用联合体EPC设计施工总承包承建。

锦屏县、黎平县在中国历史进程中是一个划时代的重要音符,当年伟大的党正是行进到老锦屏、黎平就地召开了重要的黎平会议,延伸到后来的具有历史转折意义遵义会议才有了后来的新中国。时隔多年,寻着革命先辈的足迹我们也来到了这里,进行新能源水风光电开发建设。


清水江水风光多能互补一体化能源基地位于贵州省黔东南州,规划新能源产能800MW,其中光伏350MW、风电450MW,已于2022年完成首批350MW光伏项目和送出通道建设。基地项目以500kV汇集后经三板溪-白市-艳山红外送通道送至湖南主网消纳。

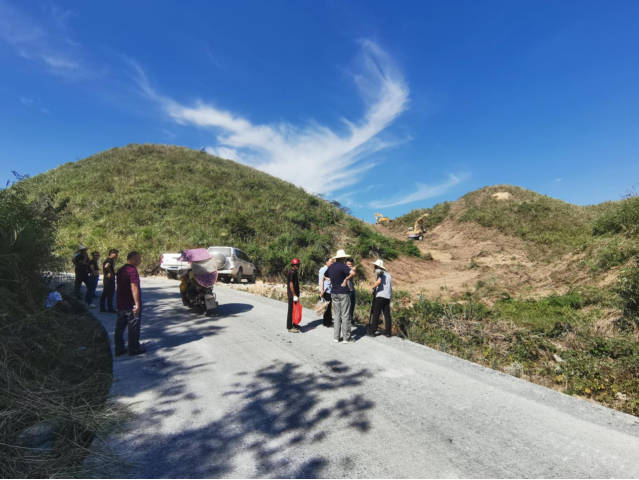

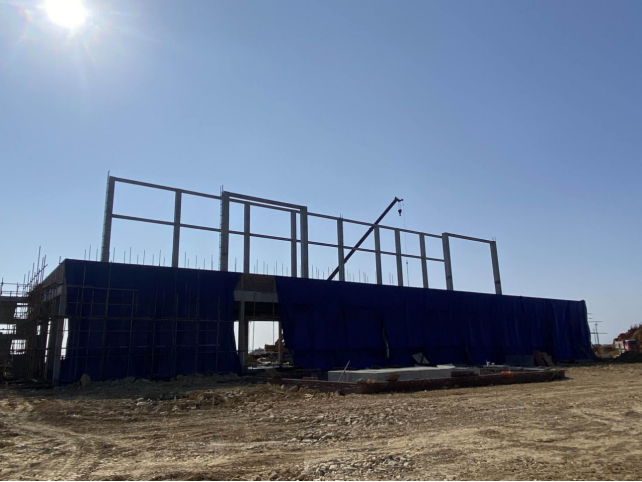

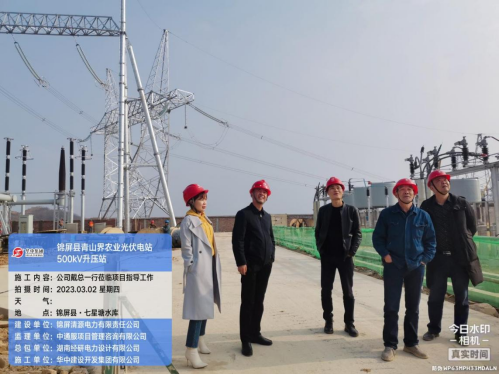

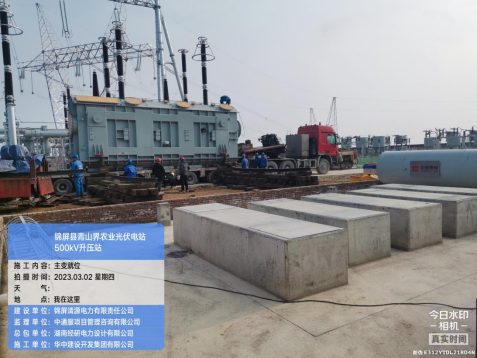

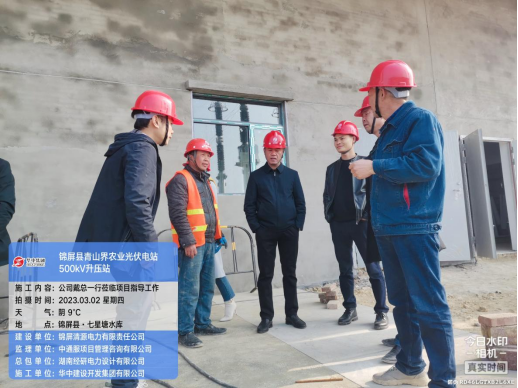

    “山,刺破青天锷未残。天欲堕,赖以拄其间。从项目开工到现在,已过去5个月的时间,华中集团电建公司总经理戴总对工程整体运筹帷幄,现场的副总经理黄文及项目经理刘圣泉的周密布局安排,施工进度紧凑,一步一个脚印,至今已完成了配电装置楼、站内外道路基层、主变压器基础及出线构支架、水泵房及消防水池、围墙及大门、无功补偿、电容电抗、小电阻等施工工序。2022年在项目各部人员的辛勤努力下,升压站各项建设已经小有成绩。2023年项目全体人员必将一鼓作气誓言在3月31日按质按量全部完工。为此,3月2日电建公司总经理戴科一行至项目现场检查作业情况,并对后续的工作提出指导意见。

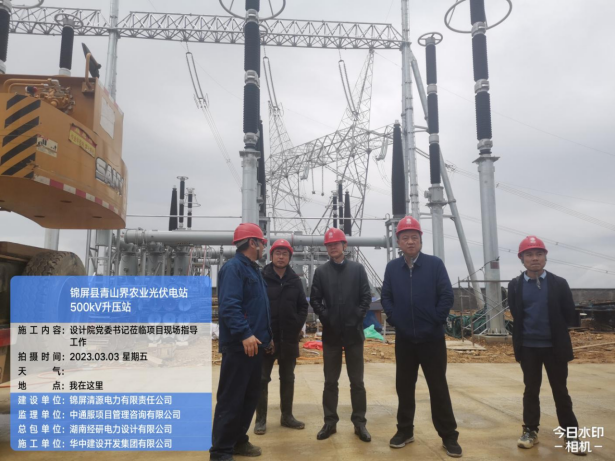

   3月3日,设计院党委书记周鲲莅临现场视察工作,对现场的施工进展情况给予高度的评价,对我司项目现场各部人员“急业主之所急”的工作态度提出高度的肯定及赞誉。



        基地项目横跨湘、黔两省,涉及国网、南网两网,是华中网调首个500kV并网直调的新能源项目。本项目建成后,可提高现有通道的输电利用率,充分发挥三板溪水库常年调蓄性能,实现水风光一体化多能互补。在多能互补运行模式下,水风光系统总效益明显提升、风光效益增量显著。锦屏县青山界农业光伏电站的顺利建成,意味着“黔电入湘”取得了实质性突破,也将是华中集团的一个新起点!
